Здесь дается описание 2-х основных отчетов

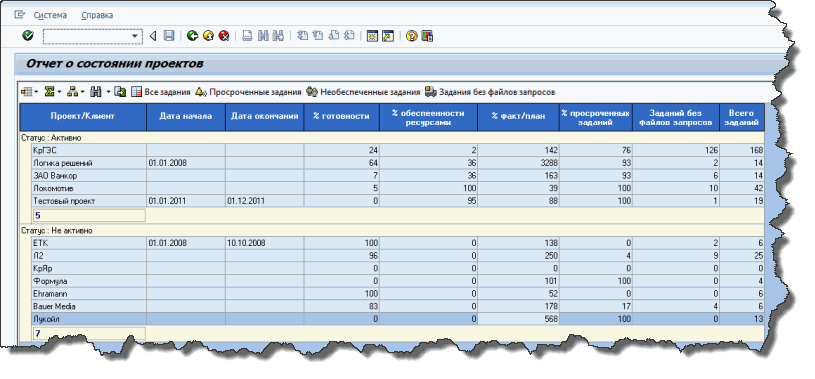

ZTM_REP - Отчет о состоянии проектов
Данный отчет представляет собой агрегированную информацию о состоянии всех проектов.
Здесь представлена следующая информация:
Наименование проекта
Дата начала проекта
Дата окончания проекта
% готовности - рассчитывается как процент отношения задач со статусом Закрыта ко всем задачам
% обеспеченности ресурсами - расчитывается как процент отношения задач у которых нет исполнителя ко всем задачам
% факт/план - расчитывается как процент отношения фактически потраченного времени на сумму планового времени и дополнительного времени
% просроченных заданий - расчитывается как процент отношения задач у которых плановая дата закрытия меньше фактической даты закрытия ко всем задачам
Заданий без файлов запросов - количество задач у которых количество запросов не совпадает с количеством файлов запросов.(Это для контроля, чтоб ни че не забывали в системе клиента)
.
Если проект имеет иерархическую структуру, то возможно проваливание на следующий уровень. Все уровни однозначны.

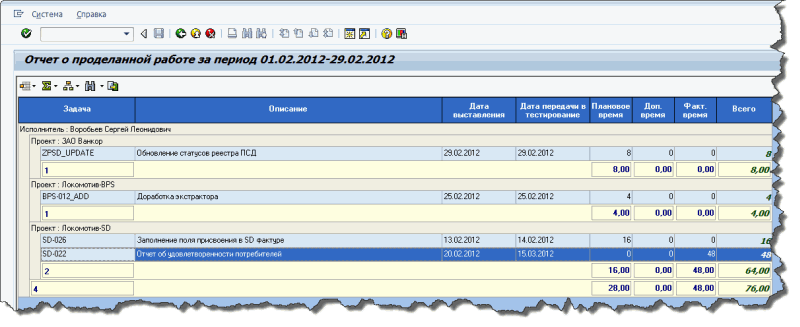

ZTM_REP7 - Отчет о проделанной работе.
В данный отчет попадают задания у которых дата передачи в тестирования попадает в указанный интервал, либо в указанном интервале были выполнены фактические работы, либо дата выставления дополнительного времени попадает в указанный интервал. Все часы разделены по типам - факт, план, дополнительное время.
